Stavební společnost IMOS Brno a.s. patří mezi osvědčené dodavatele staveb po celém území ČR. V průběhu téměř tří desítek let svého působení na stavebním trhu se Imos Brno vypracovala v univerzální stavební firmu, která dokáže úspěšně realizovat i ta nejnáročnější stavební díla, ať již se jedná o pozemní, průmyslové, dopravní či vodohospodářské stavby. Nejlepším důkazem těchto slov je výstavba Nové linky Kalového hospodářství, kde je společnost IMOS Brno vedoucí sdružení stavebních firem, a která nyní vzniká v areálu ČOV Modřice. Jedná se o technicky i technologicky mimořádnou zakázku, která je realizována obvykle jednou v průběhu desítek let. Manažerem projektu je pan Ing. Petr Nop ze společnosti IMOS Brno, a.s. Toho jsme v uplynulých dnech navštívili přímo na stavbě v areálu ČOV v Modřicích u Brna. V úvodu našeho setkání jsme se jej zeptali, jaké důvody vedly investora, společnost Brněnské vodárny a kanalizace, a.s., k rozhodnutí o výstavbě nové linky. Ten k tomu říká:

Hlavním důvodem, který vedl investora k rozhodnutí o výstavbě Nové linky kalového hospodářství, bylo, že současné provozy, které byly využívány od 60. let minulého století, již byly jak kapacitně, tak technologicky a tedy morálně zastaralé.“

Jaké přínosy a cíle zajistí výstavba nové linky?

Primárním cílem výstavby je vytvořit moderní, kapacitně dostatečné a provozně stabilní zařízení na zpracování kalů se silným environmentálním, sociálním a ekonomickým dopadem. Spuštění nového provozu přinese lepší materiálové a energetické využití kalů, snížení jejich přepravní hmotnosti až o 60 % a také výrobu bioplynu, která pokryje část energetických potřeb na provoz linky. To vše povede k optimalizaci hospodaření s energiemi a snížení dopravních nákladů.

Kdy byla stavba zahájena a jaké přípravné práce tomu předcházely?

Stavba byla zahájena předáním staveniště 12.  6.  2024, tedy téměř ihned po podpisu smlouvy o dílo, které proběhlo 23.  5.  2024. Výstavba nových objektů je realizována na volných plochách v areálu, které vznikly jako prostorová rezerva po rekonstrukci v letech 2021 až 2025 po vyřazení staré biologické linky z provozu. Prostorová rezerva znamená, že po tehdejším odstavení aktivačních nádrží a dosazovacích nádrží nebylo známo, jak bude přesně území využito. Odbourání konstrukcí původních nádrží tak bylo tehdy provedeno pouze do úrovně 1 metr pod terén. Nádrže byly následně zasypány s tím, že v případě výstavby jakéhokoliv dalšího projektu budou staré konstrukce odstraňovány pouze v rozsahu, které si umístění případných nových objektů vyžádá.

V rámci zemních prací pro nové kalové hospodářství proto byly provedeny i demolice těchto starých objektů z cca 50. až 80. let minulého století tak, aby byl vytvořen prostor pro založení a umístění nových provozů.
Na staveništi bylo vedle geotechnických poměrů (hladina spodní vody cca 3 m pod terénem s vydatnými přítoky přes vodonosné štěrky) nutné v rámci zemních prací tedy řešit i demoliční práce a založení nových objektů na únosných vrstvách. Část objektů v prostoru bývalých kruhových dosazovacích nádrží je založena pod ochranou štětové stěny – kvůli podzemní vodě je provedeno zajímkováním LARSEN cca 4 tis m2. Druhá část objektů je založena na deskách-dnech původních aktivačních nádrží.


Co je hlavním předmětem výstavby?

Předmětem výstavby nového kalového hospodářství je realizace čtyř vyhnívacích nádrží o průměru 26 m a výšce 19 m. Dále je stavěna strojovna vyhnívacích nádrží, kde jsou umístěny čerpadla a tepelné výměníky pro vyhřívání a míchání kalů ve vyhnívacích nádržích. Ve výstavbě jsou i dvě linky sušení kalů. Ty budou umístěny ve dvou halách o půdorysu 65×20 m. Stavebně bude haly tvořit částečná suterénní monolitická část a dále nadzemní část, která je provedena z prefabrikátů. ­Kotelnu pro sušení kalů tvoří také prefabrikovaný skelet. Jeho půdorysné rozměry jsou 45×15 m. Jak již jsem zmínil výše, budou zde umístěny kotle, které budou využívat bioplyn vznikající ve vyhnívacích nádržích. Bioplyn by měl zajistit ohřev média pro sušárnu kalů i pro ohřev kalů v procesu recirkulace v procesu vyhnívání kalů. K procesu vyhnívání a následnému odvodnění a sušení kalů jsou budovány menší haly pro technologie zahuštění kalů, přepouštění kalů mezi objekty, propojovací potrubí, nový plynojem atd.

Jaké je konstrukční řešení stavebních objektů?

Nosný konstrukční systém hlavních objektů vyhnívacích nádrží tvoří železobetonové monolitické konstrukce. Skelety hal pro sušení kalů jsou montované z ŽB prvků s opláštěním. Strojovna nad terénem je provedena z cihelného zdiva. Haly budou opláštěny sendvičovým systémem. Vyhnívací nádrže budou rovněž zatepleny a obloženy trapézovým plechem z důvodu zamezení úniku tepla.

Jaké zajímavé stavební postupy stavba přinesla?

Osobně za nejzajímavější část stavebních prací považuji realizaci monolitických kruhových stěn vyhnívacích nádrží. Jejich výstavba byla provedena technologií kontinuální betonáže, do posuvného bednění. Betonáže stěn 4 nádrží výšky 19 m byly realizovány vždy po dvojicích nádrží, tedy ve dvou etapách. Samotná betonáž stěn 2 nádrží bez přípravných prací byla v jedné etapě kompletně provedena během deseti dnů a devíti nocí. Jen pro dokreslení rozsahu betonáže uvedu několik čísel. Do bednění zde bylo během jedné etapy v této lhůtě 10 dní uloženo 4 tis. m3 betonu, betonáž byla zajišťována ve dvousměnném provozu, zabezpečovalo ji 35 pracovníků na směnu a do bednění zde bylo uloženo cca 600 tun ocelové výztuže. K výstavbě bylo použito posuvné ocelové bednění, které bylo rovnoměrně taženo s pomocí hydraulického šplhacího zařízení po celém obvodu. Byl to opravdu skutečný koncert stavbařů.

V jaké fázi se stavba nachází nyní?

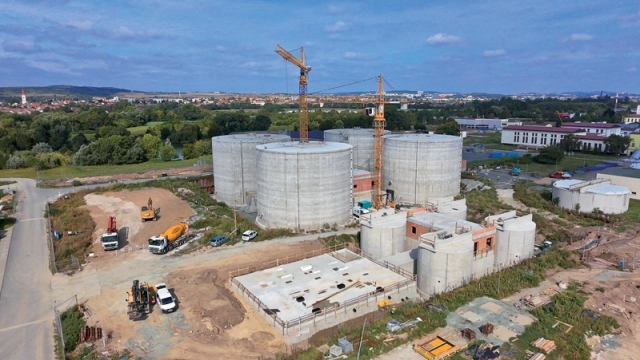

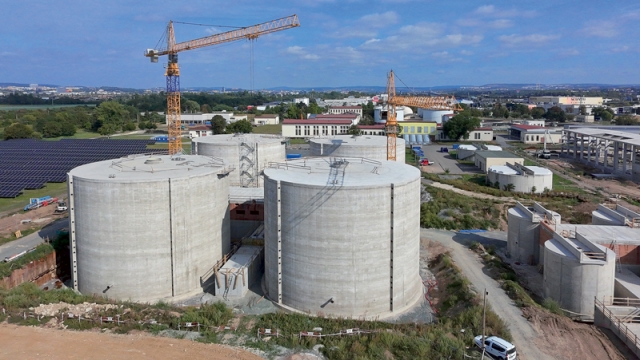

V současné době jsou provedeny hlavní práce na železobetonových konstrukcích hlavních objektů, probíhá „zednická“ výstavba a montáž skeletových systémů hal, venkovních inženýrských sítí (kanalizace, vodovody, železobetonové kolektory), k propojení objektů mezi sebou (zejména pro umístění potrubí…)

Jaké jsou investiční náklady akce?

Investiční náklady výstavby činí 2,8 mld. Kč, přičemž polovinu nákladů spolknou stavební práce. Druhou polovinu nákladů pak představují technologie a vybavení jednotlivých objektů.

Kdy bude stavba uvedena do provozu?

Termín dokončení stavby byl stanoven za 32 měsíců od jejího zahájení. Lze tedy předpokládat, že stavba bude dokončena na jaře roku 2027, na čemž usilovně pracujeme. Pak bude následovat roční ověřovací provoz, který zajišťuje objednatel.

Děkujeme za rozhovor a srdečné přijetí
